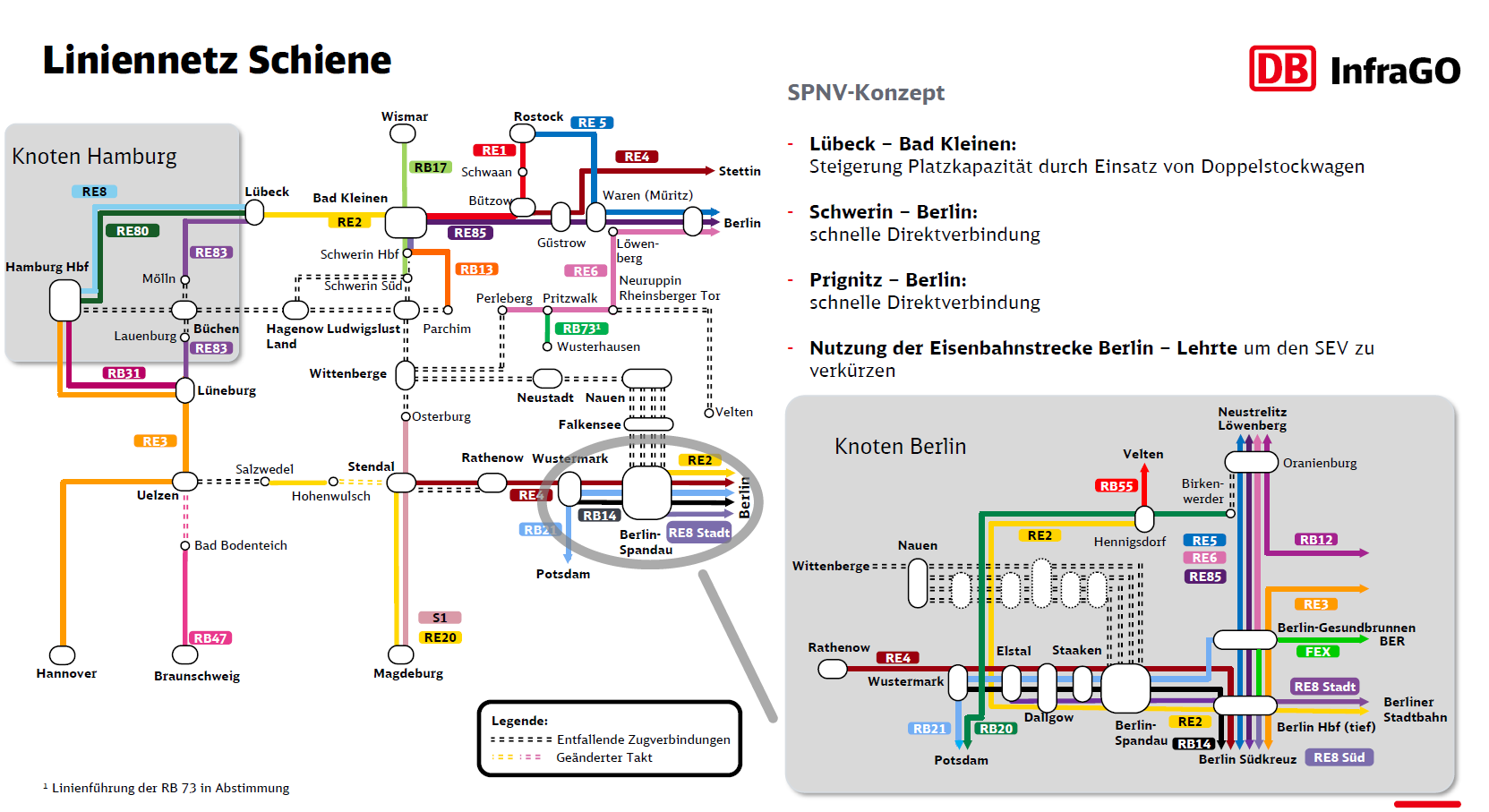

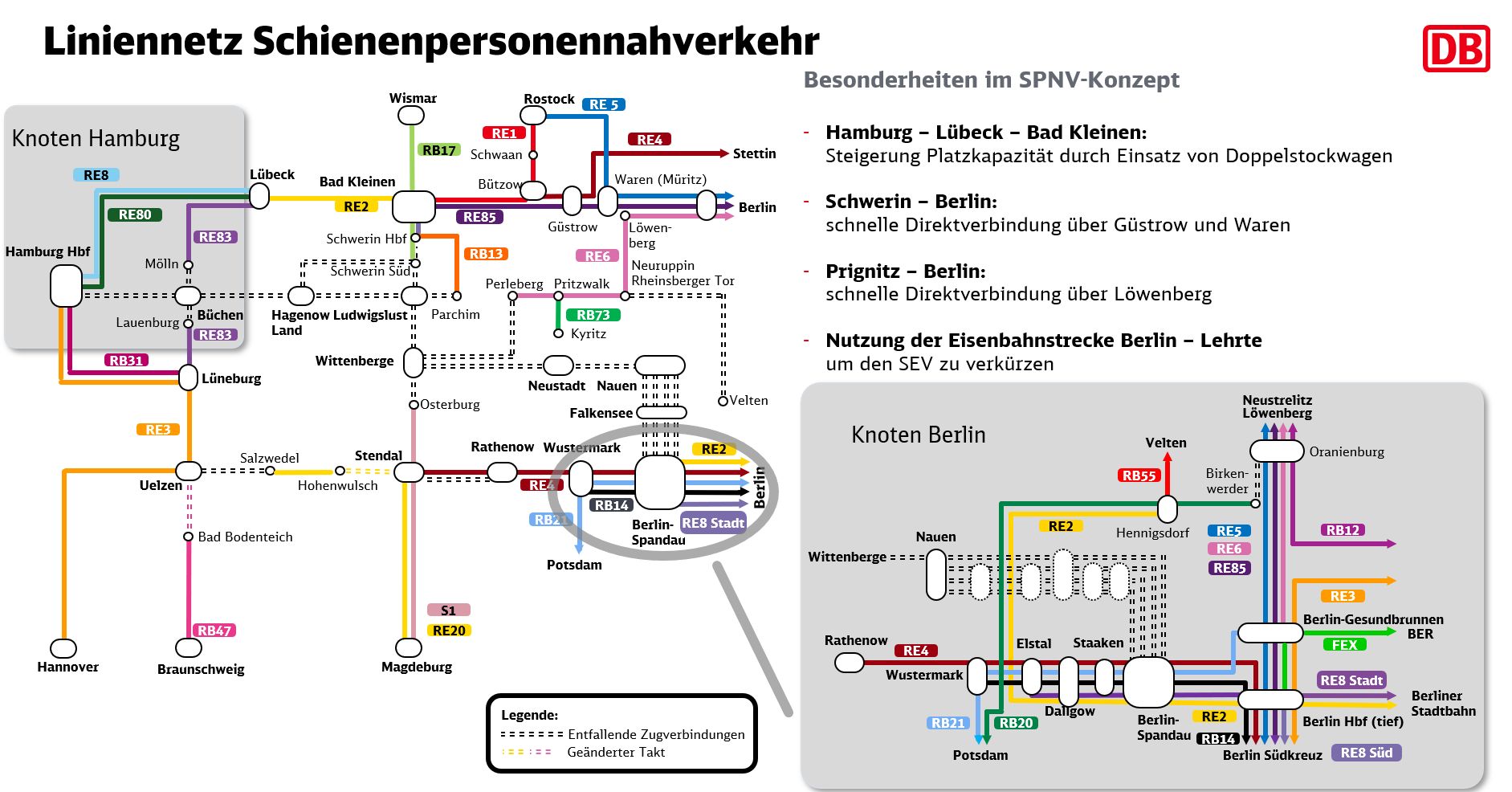

Verkehrskonzept für den Regionalverkehr
Einschränkungen und Ersatzverkehr im Regionalverkehr

Der Regionalverkehr in Deutschland wird föderal organisiert. Daher stimmen sich bei der Erstellung der Verkehrskonzepte die DB, die betroffenen Bundesländer und ihre Aufgabenträger/Verkehrsverbünde sowie die beteiligten Eisenbahnverkehrsunternehmen sehr eng ab. Denn: Während der Generalsanierung der Strecke Hamburg–Berlin und den daraus resultierenden Umleitungsverkehren wird der Regionalverkehr in sieben Bundesländern beeinträchtigt. Der Zugverkehr wird, wo immer es möglich ist, bis dicht an die Bauarbeiten geführt oder umgeleitet, sodass den Fahrgästen möglichst leistungsfähige Verbindungen auf der Schiene bestehen bleiben. Überall dort, wo kein Verkehr auf der Schiene gefahren werden kann, werden die Regionalzüge durch einen leistungsstarken Ersatzverkehr mit Bussen ersetzt.
Für Informationen zum Ersatzverkehr mit Bussen scrollen Sie sich durch diese Seite.
Im Zuge der Generalsanierung der Strecke Hamburg–Berlin wird der Zugverkehr vom 1. August 2025 bis 30. April 2026 stark eingeschränkt. Oftmals kann der Zugverkehr auf einzelnen Teilabschnitten einer Linie verkehren oder umgeleitet werden, grundsätzlich werden folgende Nahverkehrslinien jedoch (in Teilabschnitten) von Einschränkungen und Ersatzverkehren betroffen sein. Alle Linien, die hier nicht aufgeführt sind, haben keine Einschränkungen und verkehren weiter wie geplant.
Hamburg/Schleswig-Holstein/Mecklenburg-Vorpommern:
| Linie | Bisheriger Linienverlauf | Änderungen ab 01.08.2025 | Fahrplan ab August 2025 |
| RE1 | Hamburg <> Büchen <> Hagenow Land <> Schwerin <> Bad Kleinen <> Bützow <> Rostock | Der RE1 fällt zwischen Hamburg und Bad Kleinen aus und verkehrt im 60 Minuten-Takt zwischen Bad Kleinen und Rostock. | Fahrplan RE1 |
| RE2 | Neue Linie RE2 zwischen Lübeck und Bad Kleinen. Diese verkehrt mit größerem Platzangebot und kann aufgrund des Beschleunigungsverhaltens der neu eingesetzten Fahrzeuge nicht alle Unterwegshalte bedienen. Damit der Takt in den Knoten Lübeck und Bad Kleinen eingehalten werden kann, werden die Zwischenhalte in Grieben, Plüschow und Bobitz nicht bedient und alternativ mit Bussen angebunden. | Fahrplan RE2 | |
| RE4 | Lübeck <> Bad Kleinen <> Bützow <> Güstrow <> Neubrandenburg <> Stettin | Der RE4 verkehrt nur zwischen Bützow und Neubrandenburg/Stettin; zwischen Lübeck und Bad Kleinen verkehrt alternativ die neue RE2. | Fahrplan RE4 |
| RE5 | Rostock <> Güstrow <> Waren (Müritz) <> Oranienburg <> Berlin | Der RE5 wird zwischen Rostock und Waren (Müritz) umgeleitet, der Halt Güstrow entfällt. | Fahrplan RE5 |
| RE8 | Wismar <> Bad Kleinen <> Schwerin <> Ludwigslust <> Wittenberge <> Berlin Hbf <> Berlin Flughafen BER | Der RE8 entfällt zwischen Wismar und Berlin. Fahrgäste zwischen Schwerin und Berlin können alternativ die neue RE85 nutzen. | - |
| RE83 | Lübeck <> Mölln <> Büchen <> Lüneburg | Der RE83 wird zwischen Mölln und Lauenburg durch Busersatzverkehr ersetzt (s.u.) | Fahrplan RE83 |
| RE85 | Neue Linie RE85 im 120 Minuten Takt zwischen Schwerin und Berlin-Südkreuz via Bad Kleinen, Güstrow, Waren (Müritz), Neustrelitz, Oranienburg, Berlin-Gesundbrunnen, Berlin Hbf. Der Halt Neustrelitz kann nur in Richtung Schwerin bedient werden. | Fahrplan RE85 | |
| RB14 | Hagenow Stadt <> Hagenow Land <> Ludwigslust <> Parchim | Die RB14 entfällt und wird durch Busersatzverkehr ersetzt (s.u.) | - |
| RB17 | Wismar <> Bad Kleinen <> Schwerin <> Ludwigslust | Die RB17 verkehrt im Stundentakt und entfällt zwischen Schwerin-Süd und Ludwigslust. | Fahrplan RB17 |
| RB18/RB28 | (Ludwigslust <>) Schwerin <> Bad Kleinen (<> Rostock) | Die RB18 und RB28 entfallen zwischen Ludwigslust, Schwerin und Rostock. Einzelfahrten zwischen Rostock und Schwerin in der Hauptverkehrszeit. | - |
Niedersachsen/Sachsen-Anhalt:
| Linie | Bisheriger Linienverlauf | Änderungen ab 01.08.2025 | Fahrplan ab August 2025 |
| RE19 | Uelzen <> Salzwedel <> Stendal <> Magdeburg | Der RE19 entfällt. | - |
| RE20 | Uelzen <> Salzwedel <> Stendal <> Magdeburg | Der RE20 muss zwischen Uelzen und Salzwedel tagsüber sowie alle 2 Stunden zwischen Hohenwulsch und Stendal durch Busersatzverkehr ersetzt werden (s.u.). | - |
| RE50 | Hildesheim <> Braunschweig <> Wolfsburg | Der aktuelle 30 Minuten-Takt des RE50 zwischen Braunschweig und Wolfsburg muss weitgehend auf einen 60 Minuten-Takt angepasst werden. | Fahrplan RE50 |
| RB40 | Braunschweig <> Helmstedt <> Magdeburg | Die Verstärkerzüge der RB40 müssen zur Hauptverkehrszeit entfallen. | - |
| RB47 | Uelzen <> Bad Bodenteich <> Braunschweig | Die RB47 kann nur alle 2 Stunden durchgängig verkehren und muss zwischen Uelzen und Bad Bodenteich alle 2 Stunden durch Busersatzverkehr ersetzt werden (s.u.) | Fahrplan RB47 |
| S1 | Wittenberge <> Stendal <> Magdeburg <> Schönebeck-Bad Salzelmen | Die S1 muss zwischen Wittenberge und Osterburg durch Busersatzverkehr (s.u.) ersetzt werden. | - |
Berlin/Brandenburg:
| Linie | Bisheriger Linienverlauf | Änderungen ab 01.08.2025 | Fahrplan ab August 2025 |
| RE2 | Nauen <> Berlin <> Lübbenau <> Cottbus | Der RE2 fährt alternativ von der Berliner Stadtbahn aus kommend über Berlin-Spandau und Dallgow-Döberitz nach Hennigsdorf. | Fahrplan RE2 |
| RE6 | Wittenberge <> Pritzwalk <> Hennigsdorf <> Berlin | Der RE6 (Prignitz-Express) wird in seiner Linienführung angepasst und fährt während der Generalsanierung von Perleberg via Pritzwalk, Wittstock (Dosse), Neuruppin, Löwenberg und Oranienburg nach Berlin-Gesundbrunnen. | Fahrplan RE6 |
| RE8 | Wismar <> Bad Kleinen <> Schwerin <> Ludwigslust <> Wittenberge <> Berlin Hbf <> Berlin Flughafen BER | Der RE8 fällt zwischen Wismar und Berlin aus. Vom Flughafen BER kommend fährt der RE8 nun über die Berliner Stadtbahn, Berlin-Spandau und Dallgow-Döberitz nach Elstal. | Fahrplan RE8 |
| RE85 | Neue Linie RE85 im 120 Minuten Takt zwischen Schwerin und Berlin-Südkreuz via Bad Kleinen, Güstrow, Waren (Müritz), Neustrelitz, Oranienburg, Berlin-Gesundbrunnen, Berlin Hbf. | Fahrplan RE85 | |
| RB10 | Nauen <> Berlin-Südkreuz | Die RB10 entfällt. | - |
| RB14 | Nauen <> Berlin-Südkreuz | Die RB14 fährt vom Berliner Nord-Süd-Tunnel aus über Berlin-Spandau und Dallgow-Döberitz nach Wustermark. | Fahrplan RB14 |
| RB20 | Potsdam-Griebnitzsee <> Golm <> Hennigsdorf <> Oranienburg | Die RB20 kann zwischen Birkenwerder und Oranienburg nicht verkehren und wird durch die S-Bahn ersetzt. | Fahrplan RB20 |
| RB73 | Pritzwalk <> Wusterhausen <> Neustadt (Dosse) | Die RB73 kann zwischen Kyritz und Neustadt (Dosse) nicht verkehren. | - |
Sämtliche Verbindungen und Ersatzverkehrsangebote sind in die elektronischen Fahrplanauskünfte der DB und der betroffenen Verkehrsverbünde eingepflegt und können dort abgerufen werden. Sie finden sich zum Beispiel unter www.bahn.de sowie in der App DB Navigator. Reisende können sich dort rechtzeitig über ihre jeweiligen Verbindungen informieren.
Hochwertiger Ersatzverkehr mit Bussen
Während der Generalsanierung Hamburg–Berlin ist ein leistungsfähiger und hochwertiger Ersatzverkehr auf der Straße im Einsatz. Über 170 Busse werden den ausfallenden Regionalverkehr auf 28 verschiedenen Linien ersetzen und dabei täglich 86.000 Kilometer zurücklegen. Die Busersatzverkehre werden durch die ecoVista eK gefahren.
Sämtliche Busse werden mit WLAN und USB-Steckdosen ausgestattet und in einem einheitlichen Farbton (verkehrspurpur) gestaltet sein. Zudem verfügen die Busse über optische Haltestellenanzeigen im Wageninnenraum, eine elektrische Anzeige des Fahrtverlaufs und der Anschlüsse sowie über automatische, akustische Haltestellenansagen. Weiterhin sind ausschließlich neuwertige und barrierefreie Busse im Einsatz – einzelne Busse verfügen zudem über Toiletten.
Eine umfangreiche Wegeleitung wird die Fahrgäste zudem vom Bahnsteig zur Ersatzhaltestelle navigieren, sodass die Ersatzhaltestellen sehr einfach zu finden sein werden. Die Wegeleitung erfolgt beispielsweise durch Aufkleber und Leitsysteme, die ebenfalls im Farbton verkehrspurpur gestaltet sind. Auch die Ersatzhaltestellen selbst werden im einheitlichen Design gestaltet und mit Fahrplanauskünften und – je nach Station – mit temporären Sitzmöbeln und Fahrradabstellständern ausgestattet.
Wo finde ich Informationen zum Ersatzverkehr?
Aktuelle Informationen zu den Ersatzhaltestellen während der Streckensperrung finden Sie auf der Seite zum Ersatzverkehr der Generalsanierung Hamburg-Berlin. Dargestellt werden zum Beispiel eine Haltestellenübersicht mit Abfahrtszeiten inklusive einer Wegeleitung.

Für alle, die regelmäßig auf denselben Strecken mit Bahn und Bus unterwegs sind, unterstützt die App DB Navigator. Kund:innen können Pendel-Verbindungen abonnieren und werden bei Verspätungen oder im Störfall per Push-Nachricht informiert.
Ersatzverkehr auf der Straße
Auf der Straße werden 28 verschiedene Buslinien den Ersatzverkehr abdecken und die Orte verbinden, die während der Generalsanierung nicht mit der Bahn angefahren werden können. Die Buslinien sind so konzipiert, dass sie an verschiedenen Umsteigepunkten möglichst schnell wieder an das Schienennetz anknüpfen. Prämissen des Ersatzverkehrs auf der Straße sind folgende Punkte:
- Nutzen möglichst schneller und direkter Straßenverbindungen
- Schnellstmögliche Umstiege zum verbleibenden Zugverkehr
- Leichte Erreichbarkeit des Ersatzverkehrs
- Verschiedene Linien überlagern sich im Zulauf auf die Metropolen
- Expressbusse (X) fahren mit wenigen oder gar keinen Zwischenhalten
Trotzdem können Busse nicht die gleichen Fahrtzeiten wie Züge erreichen, daher ist der Ersatzverkehr auf der Straße meistens länger unterwegs. Je nach Ort ergeben sich jedoch auch neue, umsteigefreie Relationen.

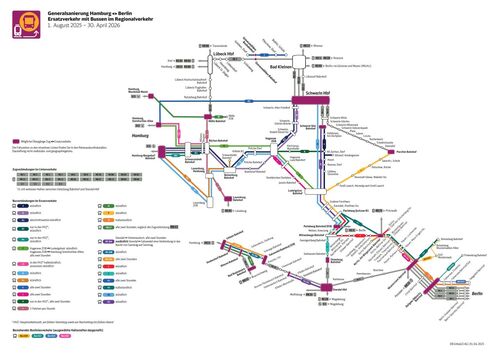

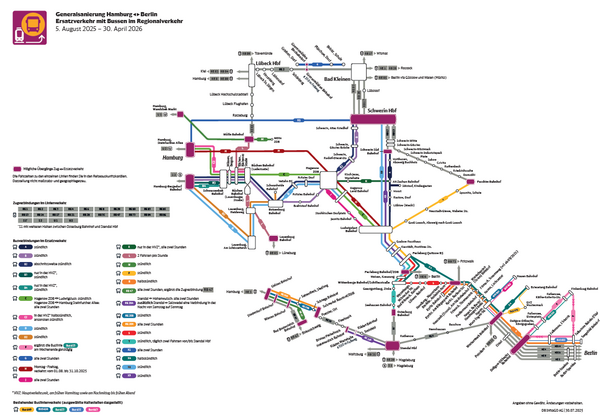

Gemeinsam mit den betroffenen Aufgabenträgern der Länder wurde ein umfangreiches Linienangebot für den Ersatzverkehr auf der Straße entwickelt. Eine Übersicht über alle Linien finden Sie hier in der Karte sowie in der folgenden Gesamtübersicht:
Achse Hamburg–Schwerin:
Den Kartenausschnitt mit der graphischen Übersicht der Buslinien in der Achse Hamburg–Schwerin finden Sie hier:
| Linie | Verlauf | Takt | Fahrplan |
| X1 | Hamburg (U Steinfurther Allee) <> Schwerin | 120 min | Fahrplan Linie X1 |
| B | Hamburg-Bergedorf <> Schwarzenbek <> Müssen <> Büchen <> Boizenburg <> Brahlstorf <> Pritzier <> Hagenow <> Schwerin | 60 min | Fahrplan Linie B |
| B2 | Hamburg-Bergedorf <> Schwarzenbek <> Müssen <> Büchen <> Boizenburg <> Vellahn <> Pritzier Dorf <> Hagenow <> Schwerin | 60 min (in Abschnitten) | Fahrplan Linie B2 |
| B3 | Hamburg-Bergedorf <> Schwarzenbek <> Müssen <> Büchen | 60 min (nur in der HVZ) | Fahrplan Linie B3 |
| B4 | Hamburg-Bergedorf <> Schwarzenbek | 60 min (nur in der HVZ) | Fahrplan Linie B4 |
| C | Hamburg (U Steinfurther Allee) <> Schwarzenbek <> Müssen <> Büchen <> Hagenow <> Ludwigslust | 120 min (zwischen Hagenow und Ludwigslust 60 min) | Fahrplan Linie C |
| C2 | Hamburg (U Steinfurther Allee) <> Schwarzenbek <> Müssen <> Büchen | 60 min (in der HVZ 30 min) | Fahrplan Linie C2 |
| D | Hamburg-Bergedorf <> Lauenburg <> Boizenburg <> Vellahn <> Pritzier <> Hagenow Land | 60 min | Fahrplan Linie D |
| D2 | Hamburg-Bergedorf <> Lauenburg <> Boizenburg <> Schwanheide | 60 min | Fahrplan Linie D2 |
| G | Grieben Dorf <> Grevesmühlen <> Plüschow <> Bobitz | 120 min | Fahrplan Linie G |
| H | Hamburg (U Steinfurther Allee) <> Hagenow Land <> Hagenow ZOB <> Ludwigslust | Mo - Fr in der HVZ | Fahrplan Linie H |
| K | Hagenow <> Kirch Jesar <> Alt Zachun | 120 min (nur in der HVZ) | Fahrplan Linie K |
| L | Mölln <> Büchen <> Lauenburg | 60 min | Fahrplan Linie L |
| M | Hamburg-Wandsbek Markt <> Mölln | 60 min | Fahrplan Linie M |
Achse Schwerin–Wittenberge:
Hier finden Sie den Kartenausschnitt mit der graphischen Übersicht der Buslinien in der Achse Schwerin–Wittenberge
| Linie | Verlauf | Takt | Fahrplan |
| X8 | Schwerin <> Ludwigslust <> Grabow <> Karstädt <> Perleberg-Quitzow <> Perleberg | 60 min | Fahrplan Linie X8 |
| X9 | Schwerin-Süd <> Ludwigslust <> Grabow <> Karstädt <> Perleberg-Quitzow | 60 min | Fahrplan Linie X9 |
| A | Schwerin-Süd <> Holthusen <> Alt Zachun <> Hoort <> Sülstorf <> Rastow <> Lüblow <> Ludwiglust | 60 min | Fahrplan Linie A |
| J | Hagenow <> Strohkirchen <> Jasnitz <> Ludwigslust | 120 min | Fahrplan Linie J |
| P | Parchim <> Spornitz <> Dütschow <> Neustadt-Glewe <> Groß Laasch <> Ludwigslust <> Grabow <> Karstädt <> Perleberg-Quitzow | 60 min | Fahrplan Linie P |

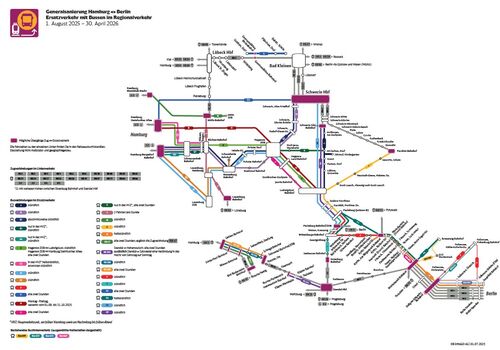

Achse Wittenberge–Berlin:
Hier finden Sie den Kartenausschnitt mit der graphischen Übersicht der Buslinien in der Achse Wittenberge–Berlin:
| Linie | Verlauf | Takt | Fahrplan |
| X4 | (Wittenberge <>) Perleberg-Quitzow <> Kyritz <> Nauen <> Wustermark <> Brieselang | 30 min (alle 60 min ab/bis Wittenberge) | Fahrplan Linie X4 |
| F | Finkenkrug <> Falkensee Bahnhof <> Dallgow-Döberitz <> Finkenkrug (Ringlinie) | 30 min (in Abendstunden) | Fahrplan Linie F |
| R | Kyritz <> Neustadt (Dosse) <> Friesack <> Paulinenaue <> Nauen <> Wustermark <> Dallgow-Döberitz <> Falkensee <> Seegefeld | 30 min | Fahrplan Linie R |
| S | Perleberg-Quitzow <> Perleberg <> Weisen <> Wittenberge <> Bad Wilsnack <> Glöwen <> Havelberg <> Breddin <> Kyritz | 60 min | Fahrplan Linie S |
| T | Perleberg-Quitzow <> Perleberg <> Wittenberge <> Geestgottberg <> Seehausen <> Osterburg (<> Stendal) | 60 min (2x/Tag Direktbusse zwischen Wittenberge und Stendal | Fahrplan Linie T |
Achse Uelzen–Stendal:
Den Kartenausschnitt mit der graphischen Übersicht der Buslinien in der Achse Uelzen–Stendal finden Sie hier:
| Linie | Verlauf | Takt | Fahrplan |
| RE20A | Hohenwulsch <> Stendal | 120 min | Fahrplan Linie RE20A |
| RE20B | Uelzen <> Stederdorf <> Wieren <> Soltendieck <> Schnega <> Salzwedel | 60 min | Fahrplan Linie RE20B |
| RE20X | Uelzen <> Salzwedel | 120 min | Fahrplan Linie RE20X |
| RB47 | Uelzen <> Stederdorf <> Wieren <> Bad Bodenteich | 120 min | Fahrplan Linie RB47 |
Weitere Informationen
Sobald weitere Informationen vorliegen, werden wir diese auf der Projekthomepage veröffentlichen. Detaillierte Auskünfte zu den jeweiligen Busersatzverkehren finden Sie – je nach Bundesland – bei den jeweiligen Aufgabenträgern der Länder.
- Hamburger Verkehrsverbund (hvv)
- Nahverkehrsverbund Schleswig-Holstein (NAH.SH)
- Verkehrsgesellschaft Mecklenburg-Vorpommern (VMV)
- Verkehrsverbund Berlin-Brandenburg (VBB)
- Landesnahverkehrsgesellschaft Niedersachsen (LNVG)
- Regionalverband Großraum Braunschweig (RVB)
- Nahverkehrsservice Sachsen-Anhalt (NASA)
An allen betroffenen Bahnhöfen informieren zudem rechtzeitig vor Baubeginn Fahrpläne und Plakate über die geänderten Fahrtzeiten der Züge bzw. den Ersatzverkehr mit Bussen. Auf www.bahnhof.de finden Sie zudem die Wege zu den Ersatzhaltestellen.
